Project Construction · อาคารพักอาศัย คสล. 3 ชั้น · พัฒนาการ กรุงเทพฯ

อาคารพักอาศัย 3 ชั้น · พัฒนาการ 28

ก่อสร้างอาคารพักอาศัย 3 ชั้นในซอยพัฒนาการ 28 กรุงเทพฯ — งานโครงสร้าง คสล. เต็มรูปแบบ ตั้งแต่ฐานราก เสา คาน พื้นทุกชั้น ต่อเนื่องถึงงานสถาปัตยกรรม งานระบบ และเก็บงานภายในจนส่งมอบ

ก่อสร้างใหม่อาคารพักอาศัย 3 ชั้นก่อสร้างปี 2566–2567
Phase 01 · Bored Pile

งานเสาเข็มเจาะเข็มเจาะระบบแห้ง Ø35 ซม. รวม 92 ต้น — บันทึกทะเบียนทุกต้น

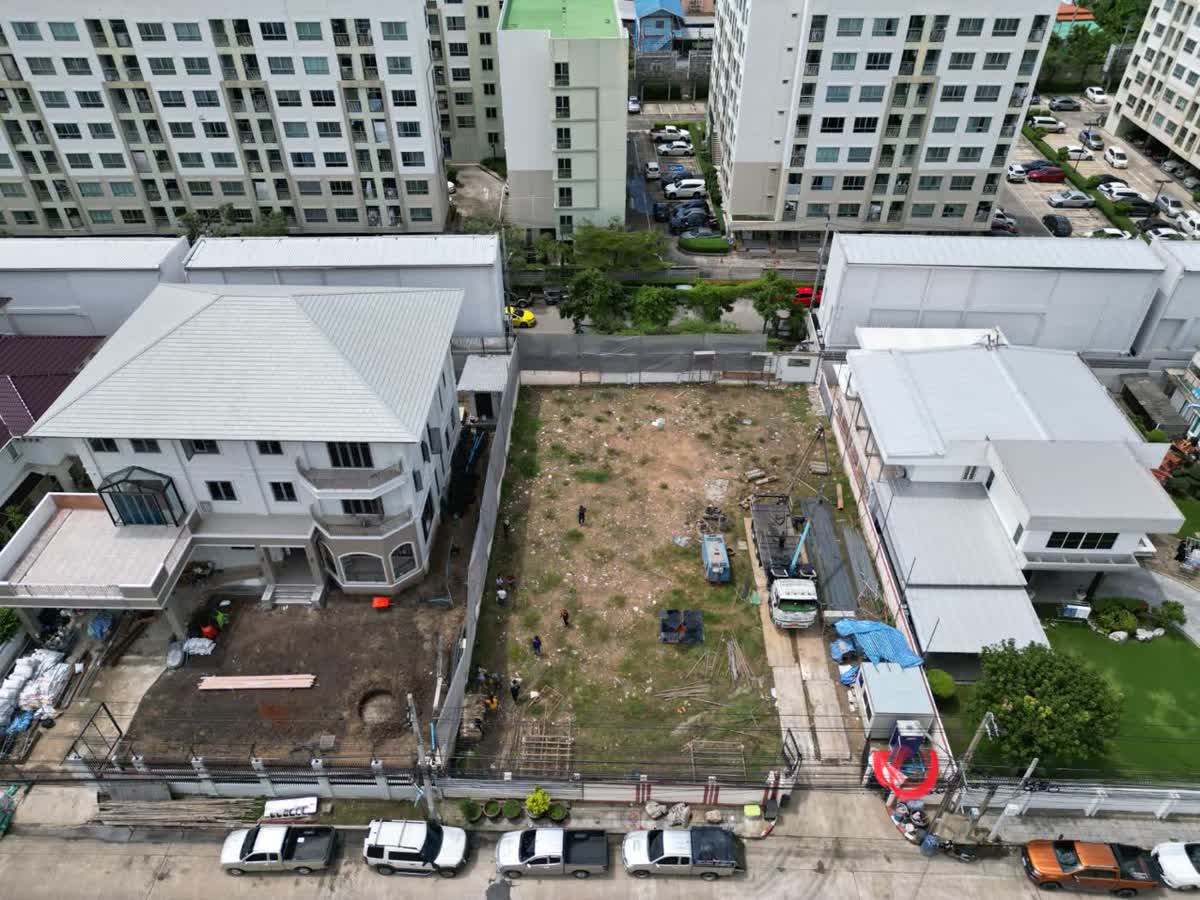

ภาพมุมสูงที่ดินเปล่าก่อนเริ่มก่อสร้าง ล้อมรอบด้วยบ้านและคอนโด
จุดเริ่มต้น — ที่ดินเปล่ากลางซอยล้อมด้วยบ้านและคอนโด บินโดรนเก็บสภาพพื้นที่ก่อนเริ่มงานเพื่อวางผังเครื่องจักร

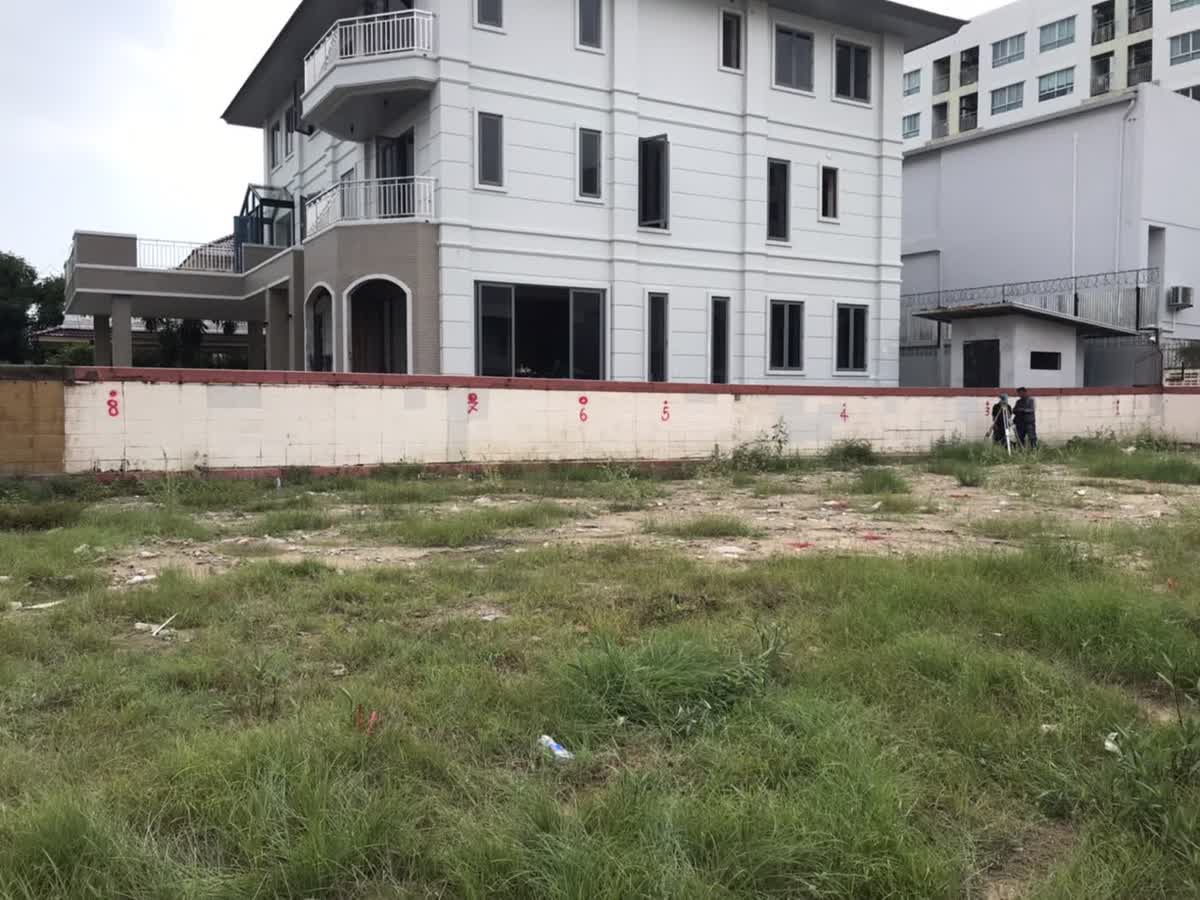

ที่ดินเปล่าก่อนก่อสร้าง ทีมสำรวจกำหนดหมุดแนวเขต
สำรวจแนวเขตก่อนเริ่มงาน — ทำเครื่องหมายตำแหน่งบนกำแพงรอบแปลง เช็คระยะร่นตามกฎหมายครบทุกด้าน

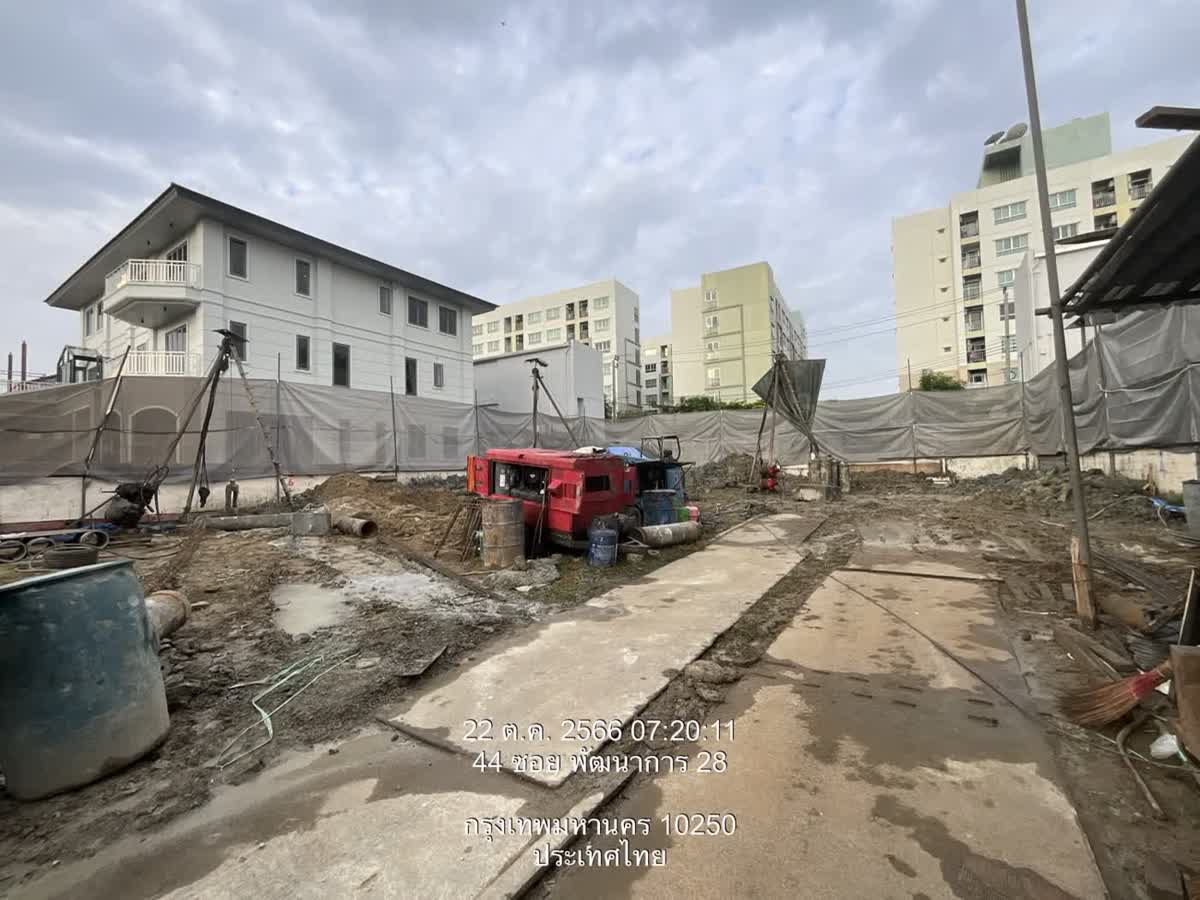

สภาพหน้างานวันเริ่มติดตั้งเครื่องเจาะเสาเข็ม ซอยพัฒนาการ 28
เคลียร์พื้นที่ ติดตั้งเครื่องเจาะเสาเข็ม พร้อมผ้าใบคลุมรอบไซต์กันฝุ่นรบกวนเพื่อนบ้าน

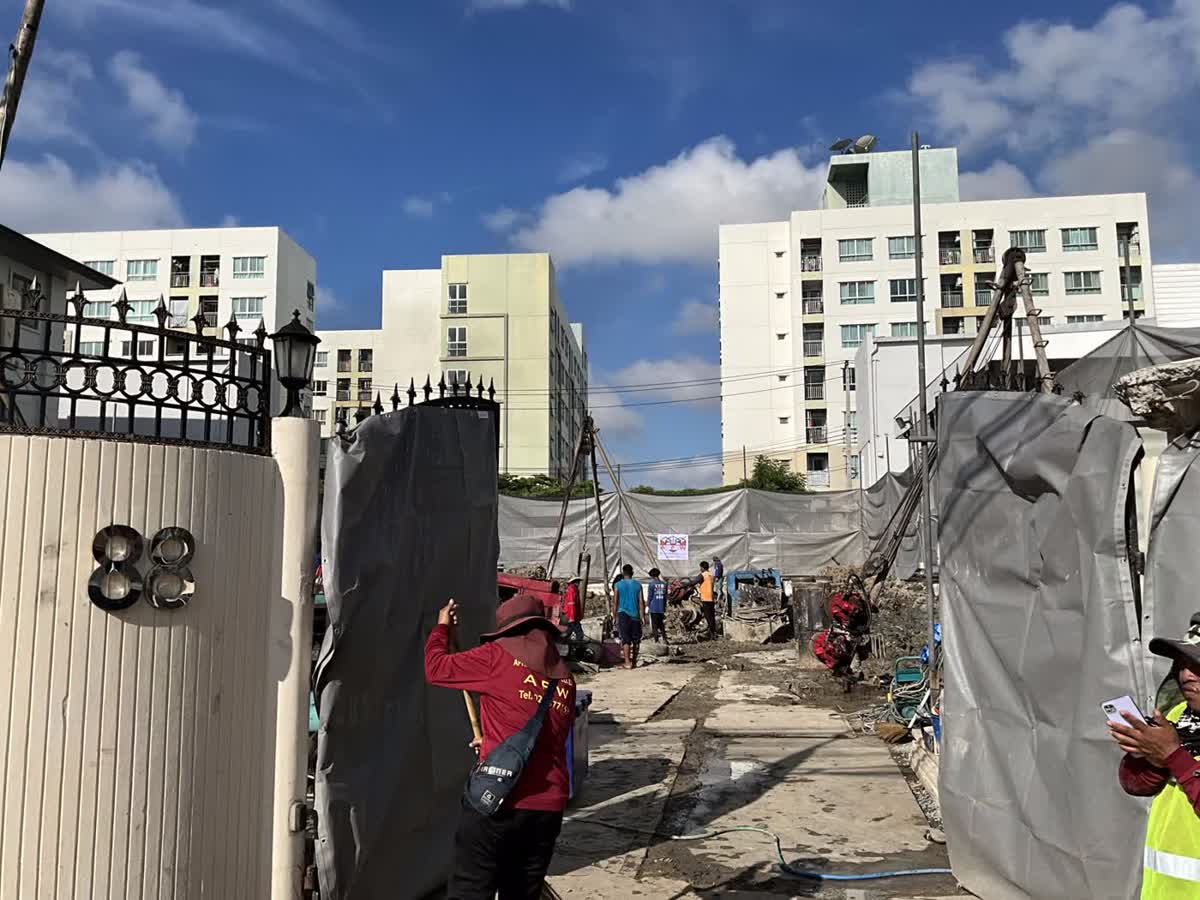

หน้างานมองจากประตูทางเข้า เครื่องเจาะเสาเข็มทำงานเต็มพื้นที่
พื้นที่ทำงานในซอยจำกัด — วางผังจุดเจาะและลำดับการเข้าออกของเครื่องจักรให้กระทบเพื่อนบ้านน้อยที่สุด

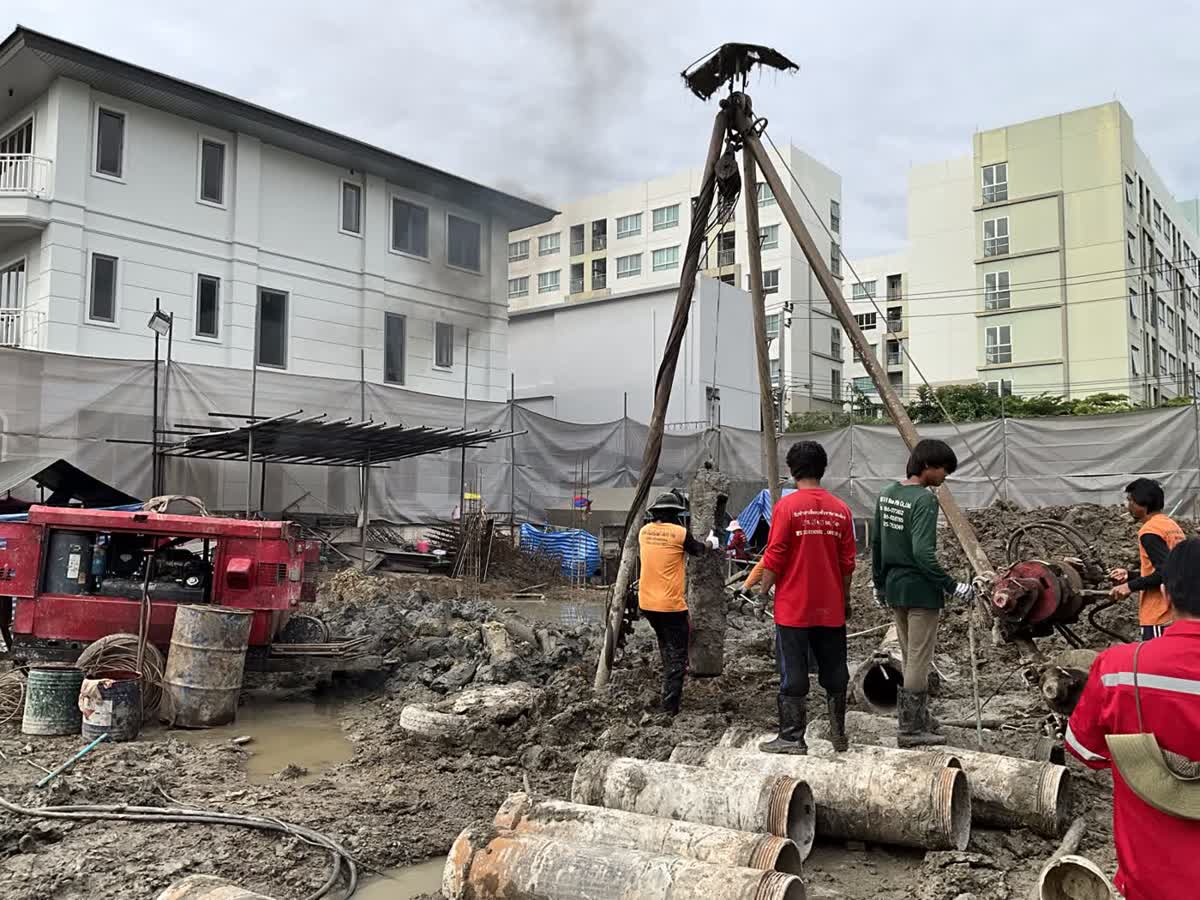

สามขาเจาะเสาเข็มระบบแห้งพร้อมปลอกเหล็กชั่วคราว
เจาะเข็มระบบแห้ง (Dry Process) — ลงปลอกเหล็กกันดินพัง เจาะถึงชั้นดินแข็งลึกประมาณ 19 เมตรทุกต้น

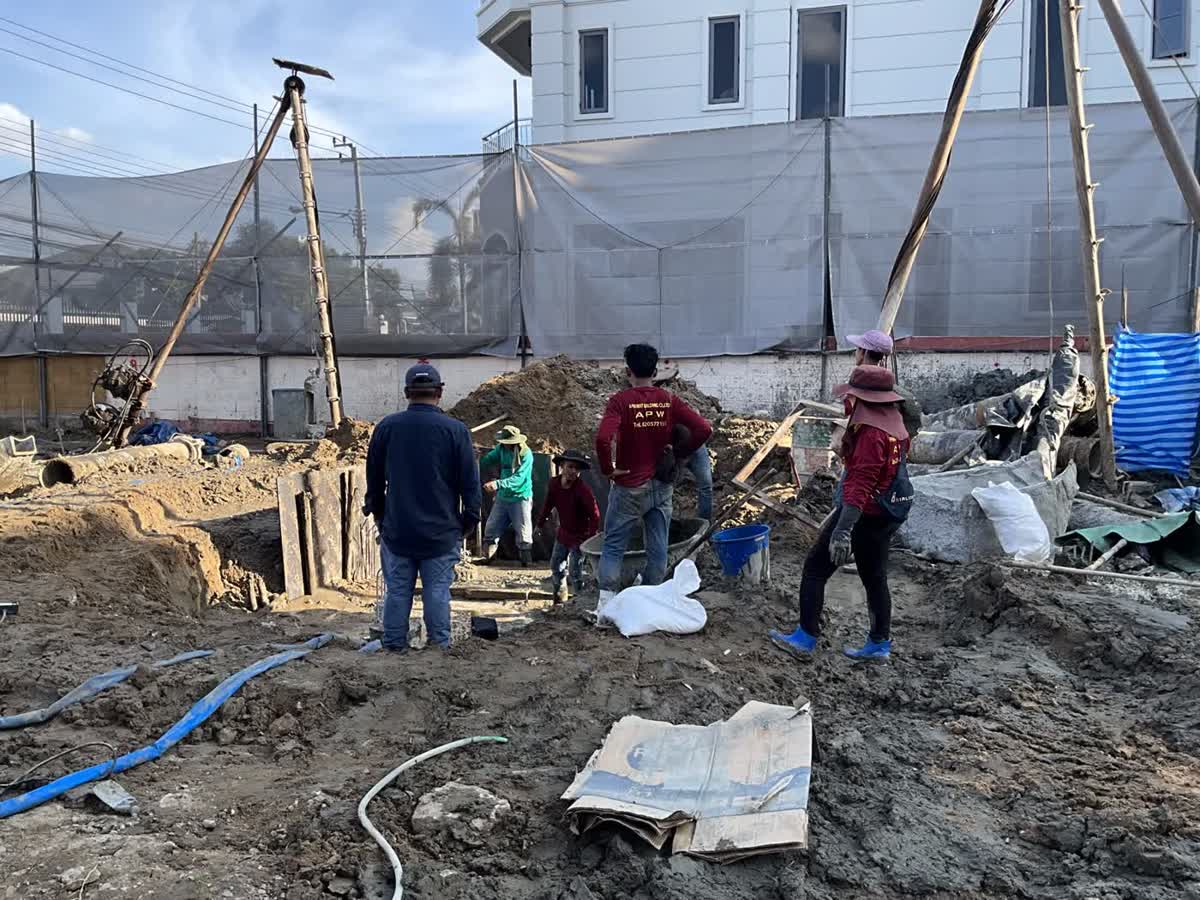

ทีมช่างประจำจุดรอบหลุมเสาเข็มระหว่างเทคอนกรีต
เทคอนกรีตเสาเข็มต่อเนื่องทันทีหลังลงเหล็ก — ทีมช่างประจำจุดตรวจทุกขั้นตอน ไม่ทิ้งหลุมค้างคืน

ป้ายบันทึกข้อมูลเสาเข็ม P24 ระบุเวลาเจาะ ความลึก และกำลังคอนกรีต
ทุกต้นมีบันทึก — หมายเลขเข็ม เวลาเริ่ม-เสร็จ ความลึก และกำลังคอนกรีต (240 ksc) ถ่ายรูปเก็บเป็นหลักฐานทุกต้น

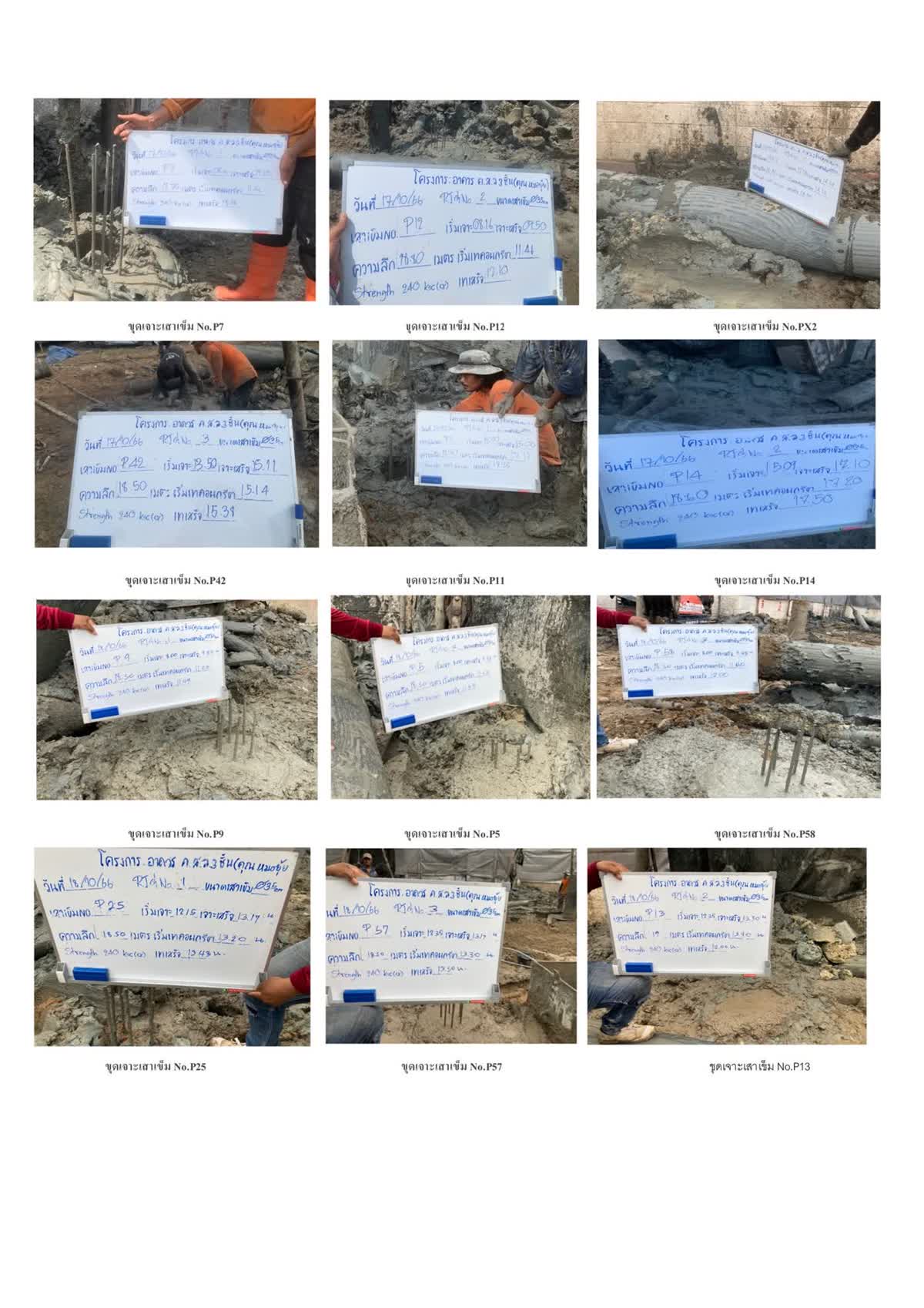

หน้าทะเบียนรวมรูปถ่ายป้ายบันทึกเสาเข็มหลายต้น
ทะเบียนเสาเข็มครบ 92 ต้น รวมเป็นรายงานส่งลูกค้าและวิศวกรตรวจสอบย้อนหลังได้ทุกต้น
Phase 02 · Foundation

งานฐานรากและคานคอดินฟุตติ้ง คานคอดิน และพื้นชั้นล่าง — ตรวจก่อนเทคอนกรีตทุกจุด

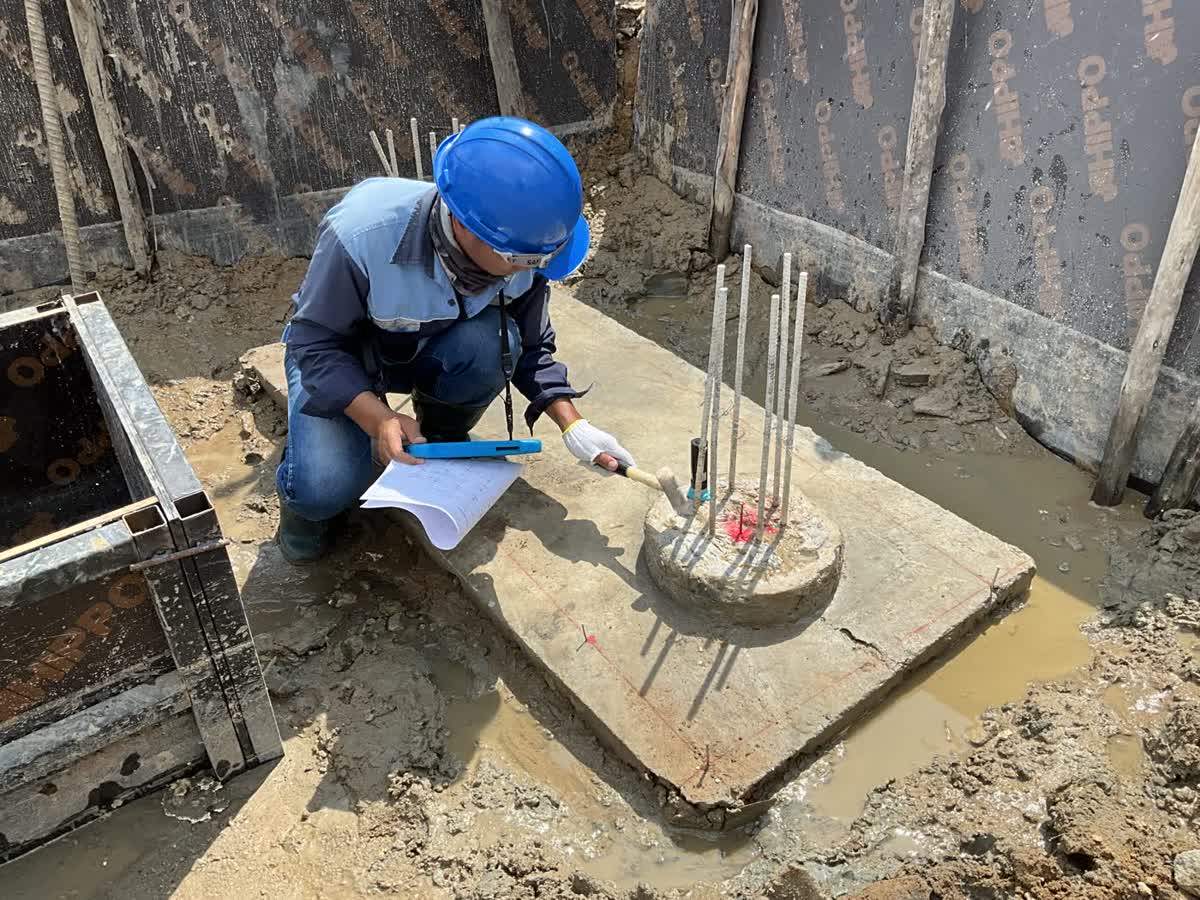

วิศวกรเคาะทดสอบหัวเสาเข็มพร้อมเอกสารตรวจสอบ
ตรวจหัวเสาเข็มทุกต้นก่อนขึ้นฐานราก — เคาะทดสอบความสมบูรณ์ของคอนกรีต เทียบตำแหน่งกับแบบทีละหมุด

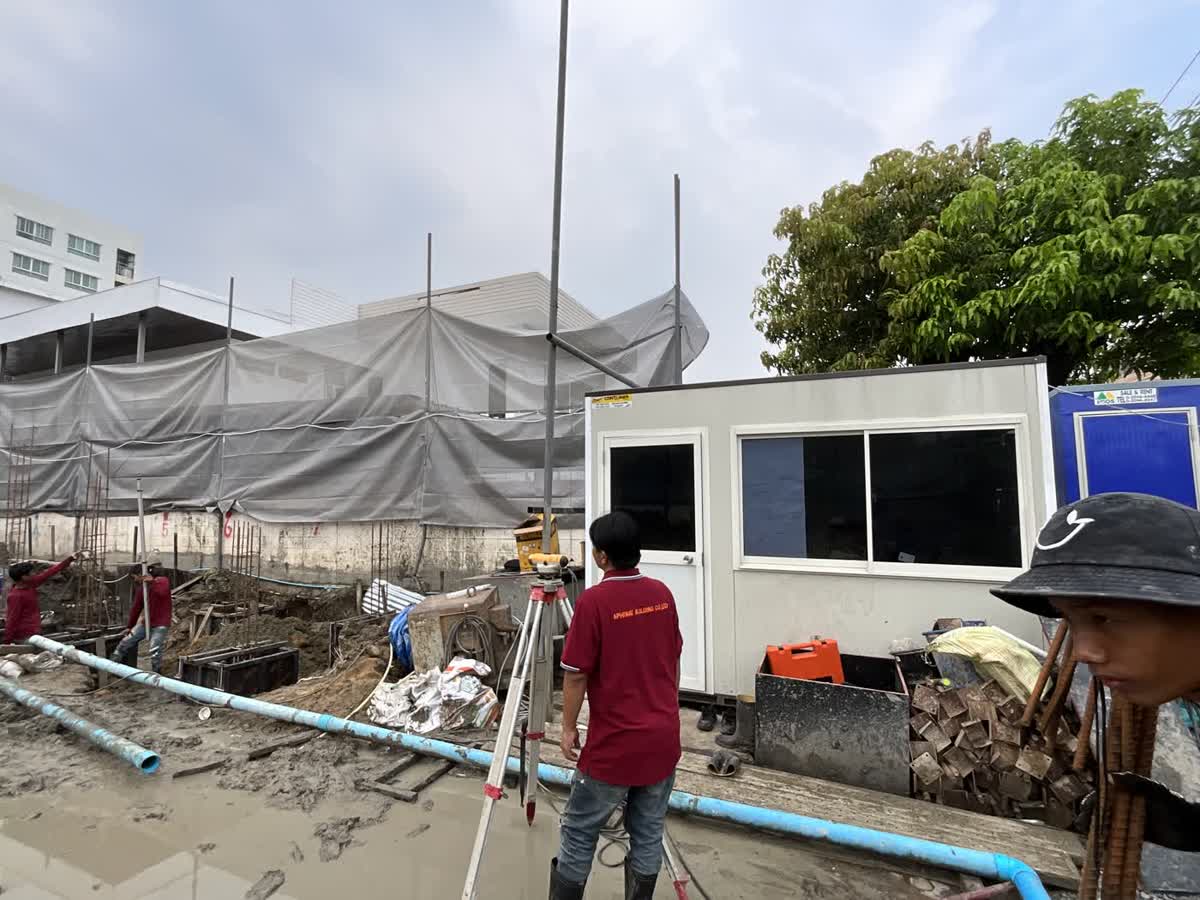

สำนักงานสนามและกล้องระดับหน้างานช่วงงานฐานราก
ตั้งสำนักงานสนามประจำโครงการ — วิศวกรถ่ายระดับด้วยกล้องสำรวจคุมค่าระดับฐานรากทุกจุดก่อนเท

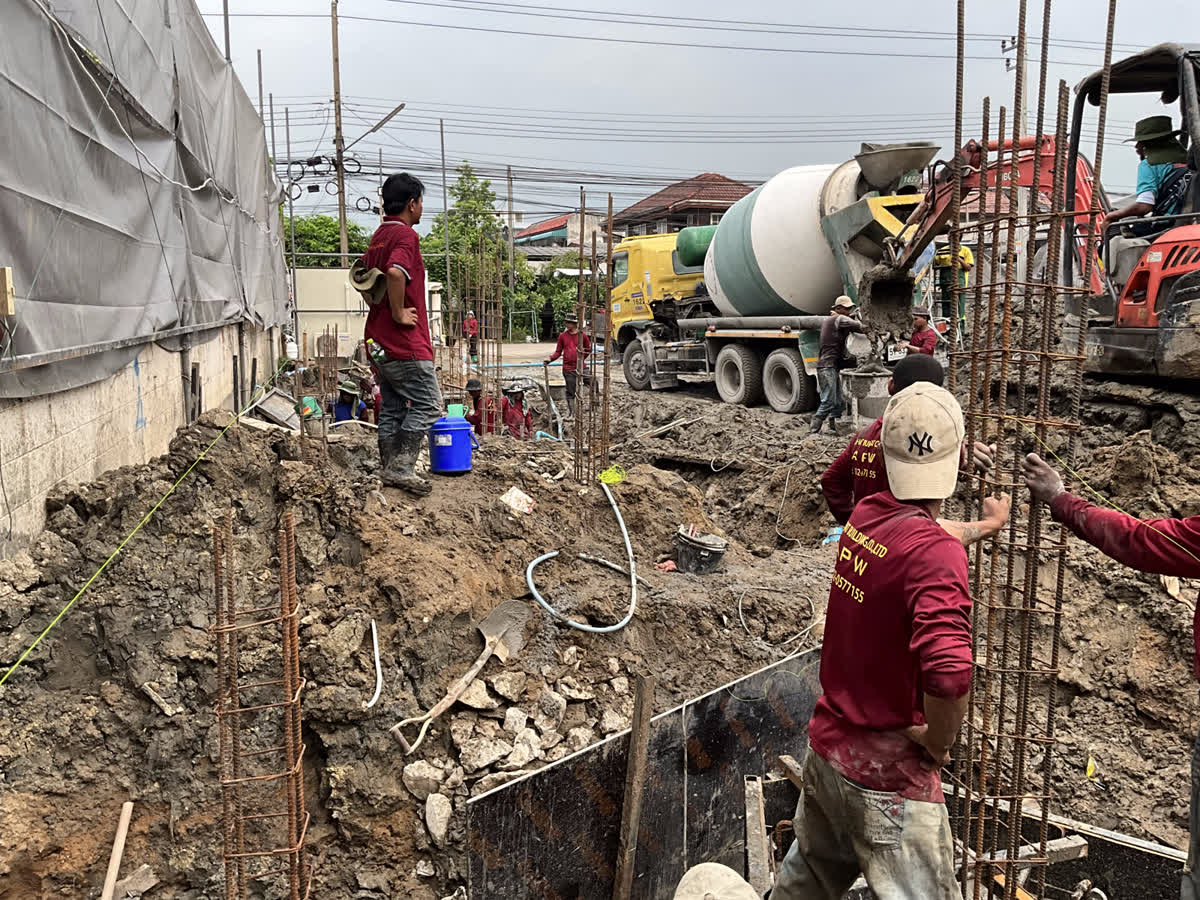

รถโม่เทคอนกรีตฐานราก ทีมช่างประจำจุดรอบแบบหล่อ
เทคอนกรีตฐานราก — รถโม่เข้าหน้างาน ทีมช่างประจำจุดผูกเหล็กเสาและคุมแบบหล่อทุกตำแหน่ง

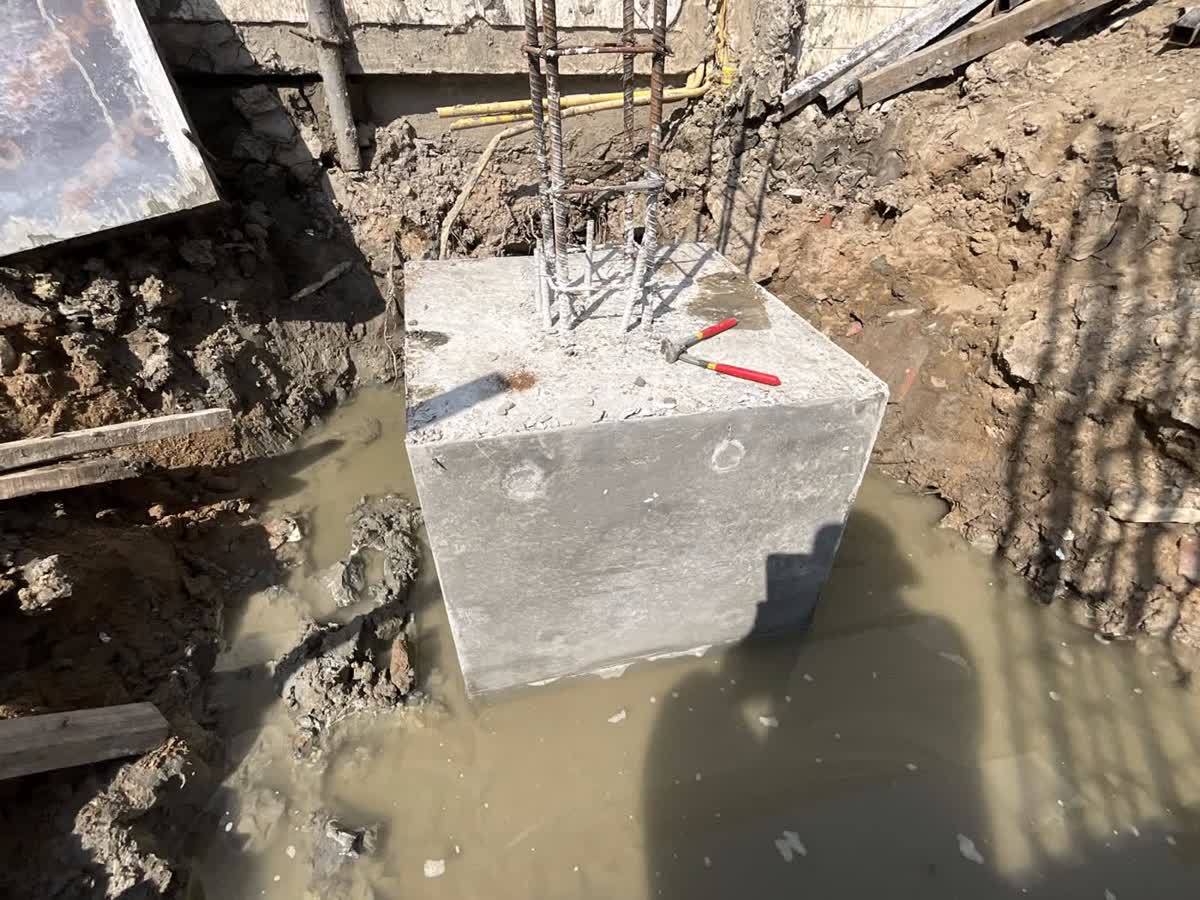

ฟุตติ้งคอนกรีตหลังถอดแบบ พร้อมเหล็กตอม่อโผล่รอต่อเสา
ฟุตติ้งหลังถอดแบบ — ผิวคอนกรีตแน่นเรียบ เหล็กตอม่อตรงตำแหน่ง พร้อมขึ้นเสาตอม่อขั้นตอนถัดไป

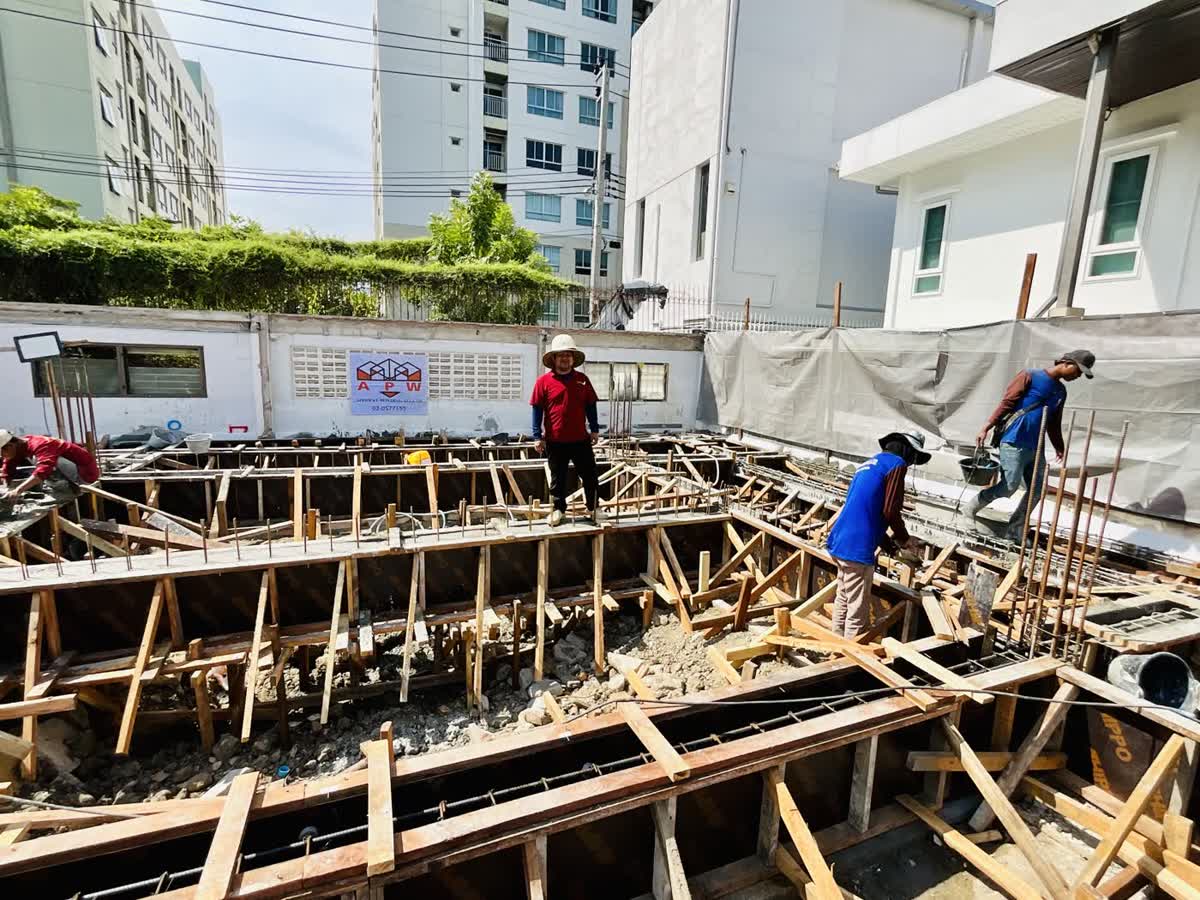

แบบหล่อคานคอดินทั้งผังพร้อมทีมช่างประจำจุด ป้าย APW บนกำแพง
แบบหล่อคานคอดินเต็มผัง — โฟร์แมนคุมงานประจำไซต์ ทีมช่างกระจายจุดผูกเหล็กและตั้งแบบพร้อมกันทั้งแปลง

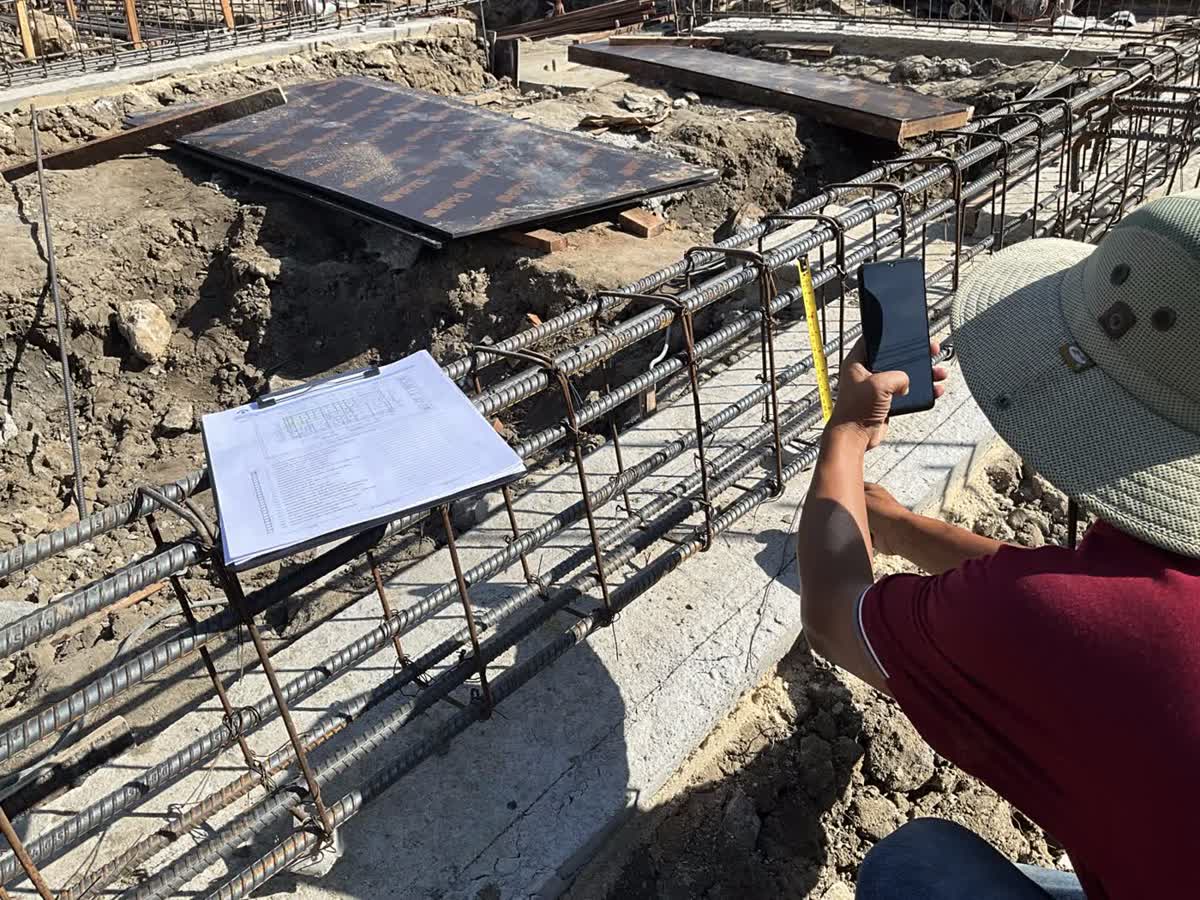

วิศวกรตรวจเหล็กเสริมคานคอดินพร้อมเช็คลิสต์และตลับเมตร
ตรวจเหล็กเสริมก่อนเทคอนกรีตทุกครั้ง — วัดระยะเรียงเหล็กเทียบแบบพร้อมเช็คลิสต์ เซ็นอนุมัติแล้วจึงเทได้

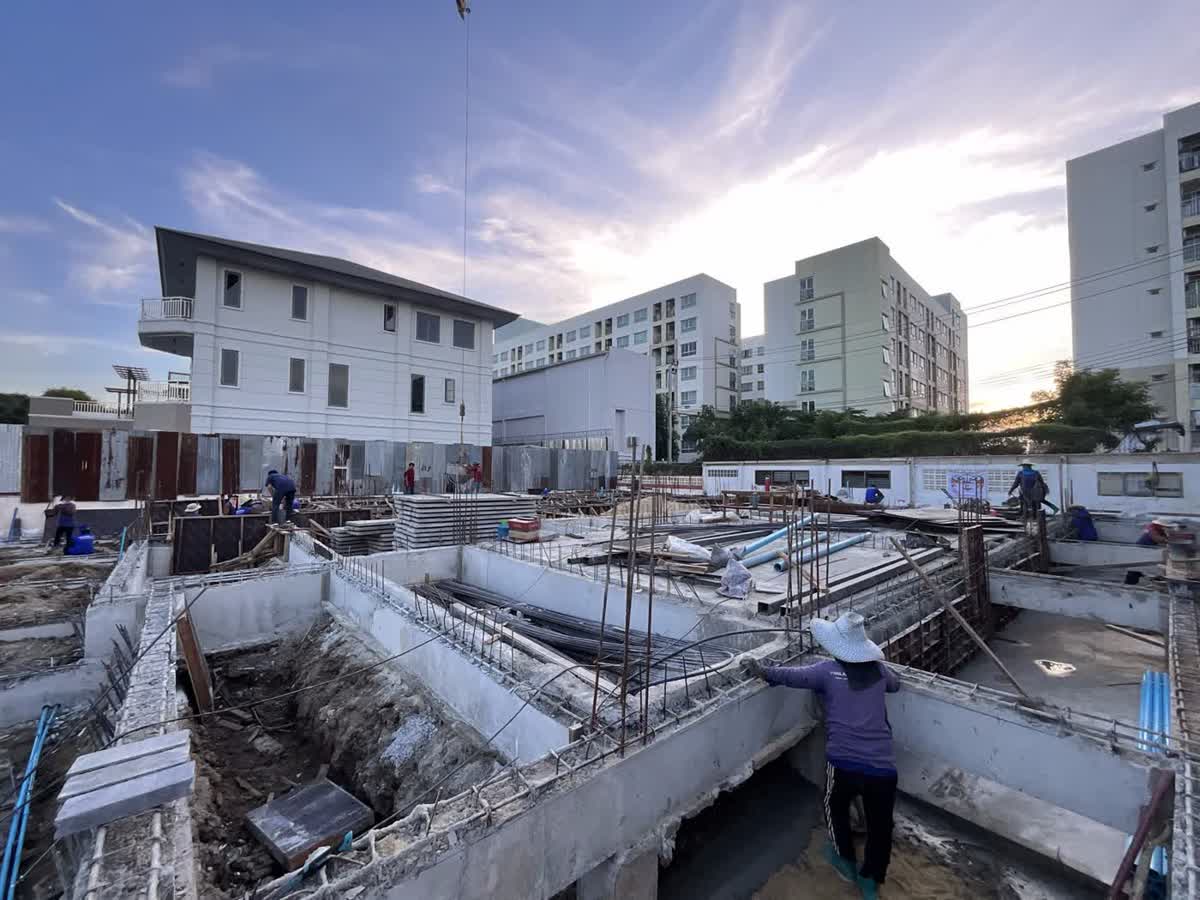

แนวคานคอดินและฐานรากทั้งผังหลังถอดแบบ
คานคอดินครบทั้งผัง — ถมทรายบดอัดในช่อง เตรียมงานระบบใต้พื้นก่อนเทพื้นชั้นล่าง

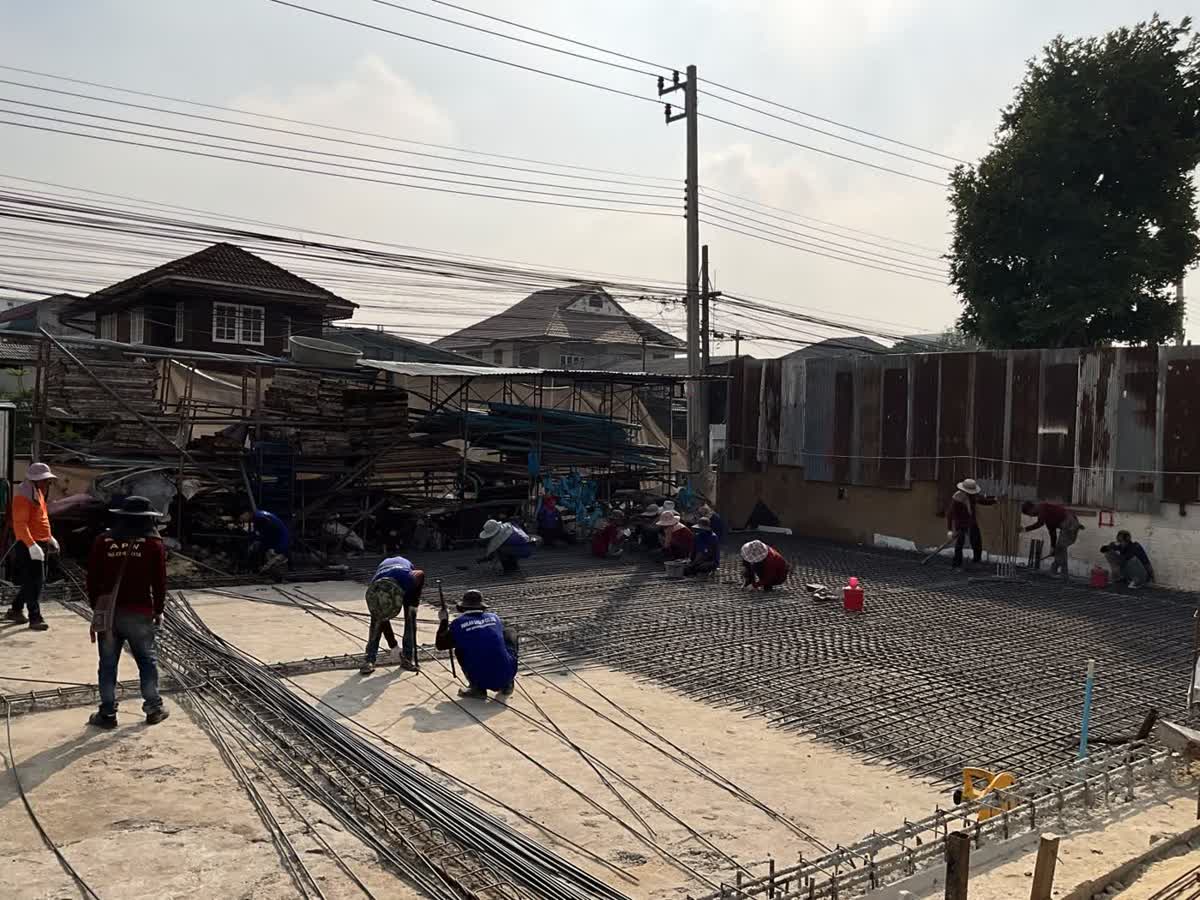

ทีมช่างผูกเหล็กตะแกรงพื้นชั้นล่างเต็มผืน
ผูกเหล็กตะแกรงพื้นชั้นล่างเต็มผืน — ทีมช่างมากกว่า 10 คนกระจายงานพร้อมกัน คุมระยะหนุนเหล็กทุกจุด
Phase 03 · Structure

งานโครงสร้าง 3 ชั้นเสา คาน พื้น ถึงดาดฟ้า — คุมแนวและระดับด้วยกล้องสำรวจทุกชั้น

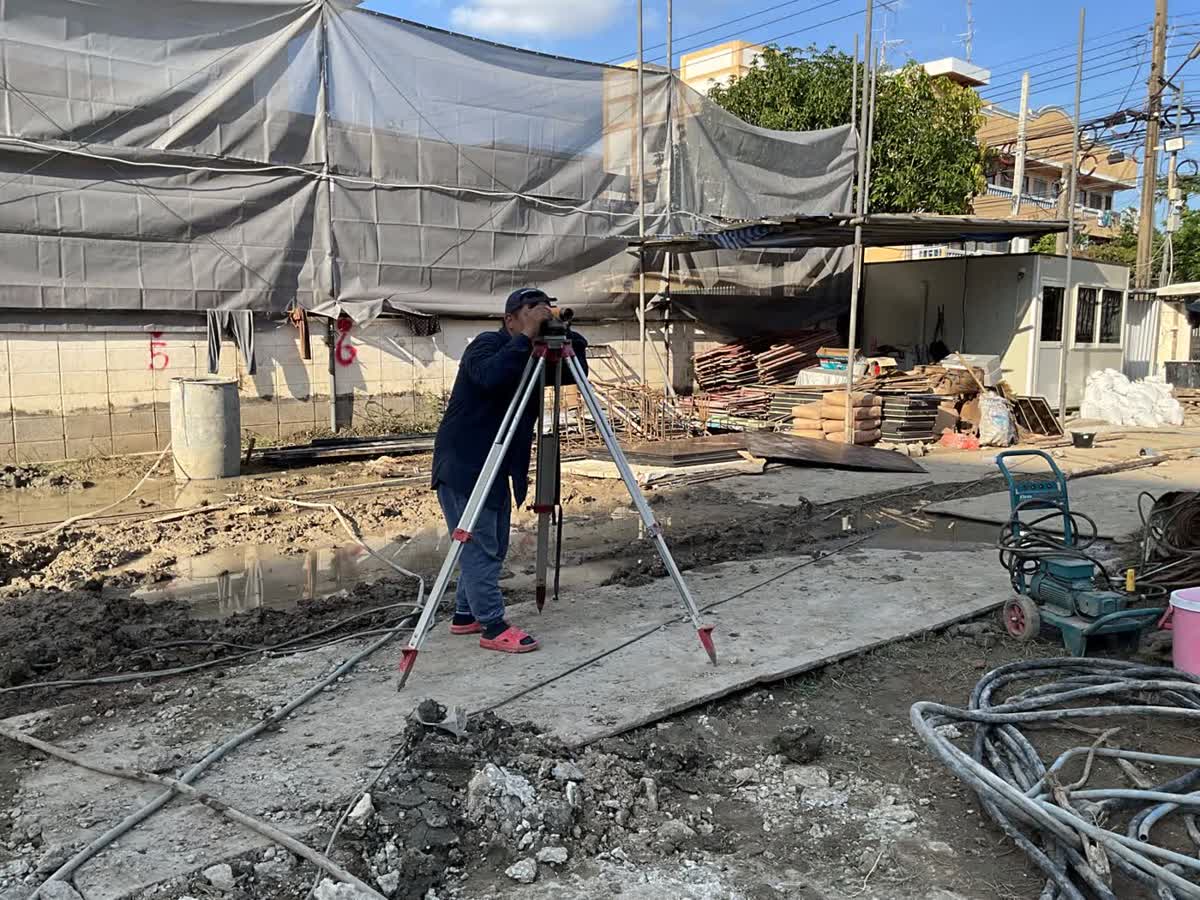

ช่างสำรวจส่องกล้องระดับกำหนดค่าระดับหน้างาน
งานสำรวจคุมตลอดโครงการ — ตั้งกล้องระดับถ่ายค่าระดับและแนวเสาก่อนขึ้นโครงสร้างทุกชั้น

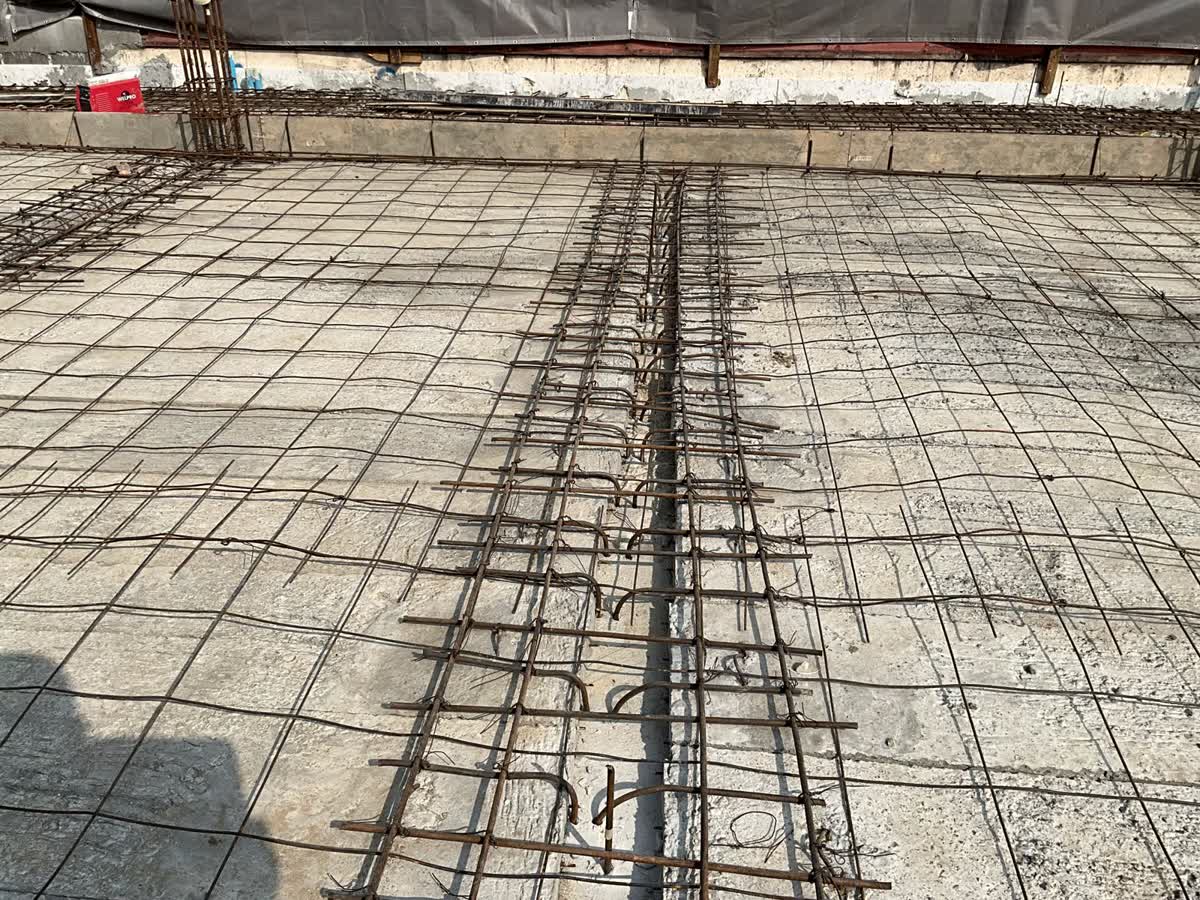

เหล็กเสริมพื้นชั้นบนผูกเสร็จพร้อมเทคอนกรีต
เหล็กเสริมพื้นและคานผูกครบตามแบบวิศวกรรม ตรวจระยะคอนกรีตหุ้มเหล็กก่อนเทคอนกรีตทุกชั้น

แบบจำลองโครงสร้าง 3 มิติแสดงตำแหน่งเสาและคานพร้อมตารางเหล็กเสริม
แบบจำลองโครงสร้าง 3 มิติ — ทุกเสา คาน และเหล็กเสริมถูกกำหนดขนาดชัดเจนก่อนลงมือก่อสร้างจริง

ช่างสำรวจตั้งกล้องระดับบนดาดฟ้า พื้นหลังเป็นวิวเมืองกรุงเทพฯ
งานสำรวจระดับบนชั้นดาดฟ้า — ตรวจแนวและระดับซ้ำก่อนขึ้นโครงสร้างส่วนถัดไป

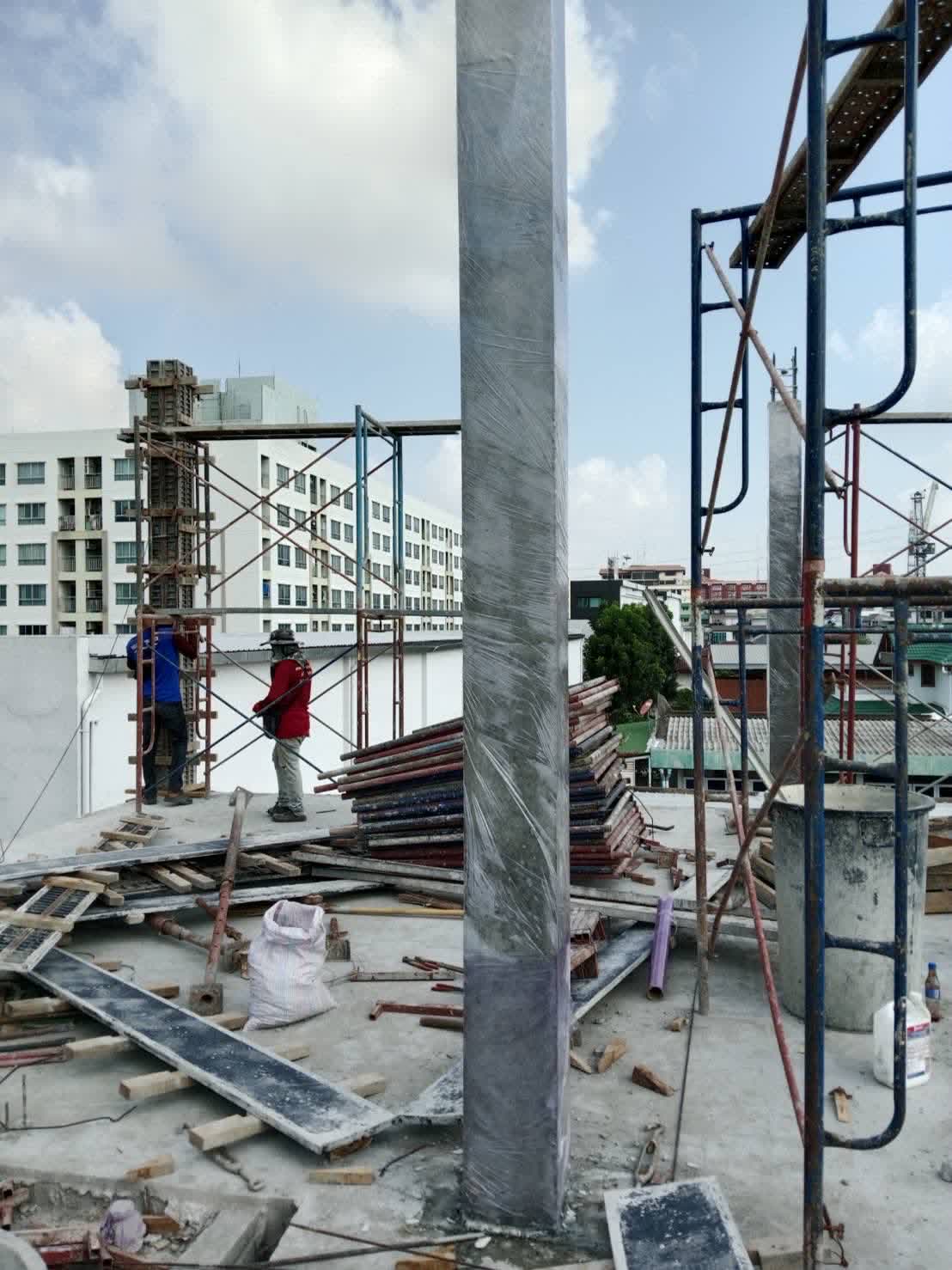

เสาโครงสร้างชั้นบนหุ้มพลาสติกบ่มคอนกรีต พร้อมนั่งร้านรอบจุดทำงาน
เสาหลังถอดแบบหุ้มพลาสติกบ่มคอนกรีต — ควบคุมความชื้นให้คอนกรีตได้กำลังเต็มตามมาตรฐานก่อนรับน้ำหนัก

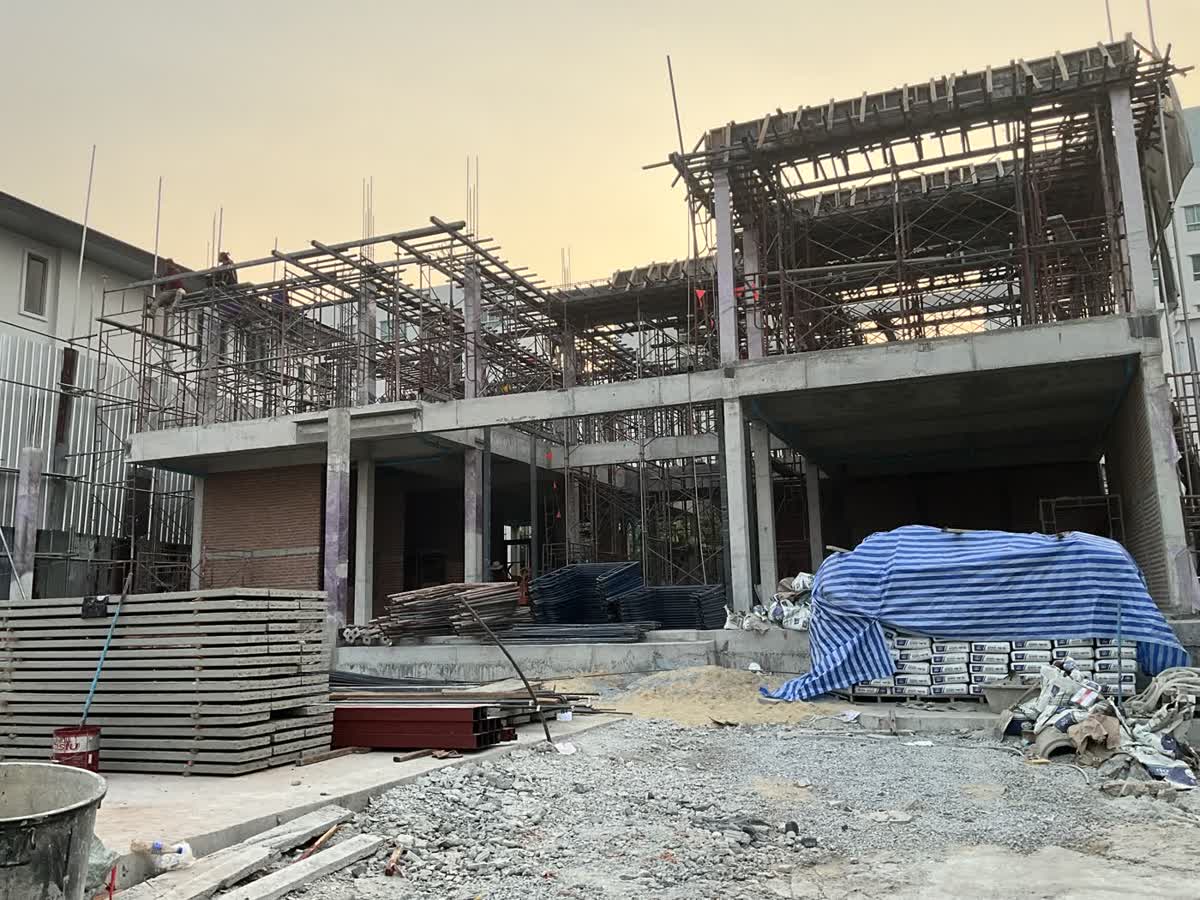

โครงสร้าง คสล. ครบทั้งอาคารพร้อมนั่งร้านและแผ่นพื้นสำเร็จ
โครงสร้าง คสล. ขึ้นครบทั้งอาคาร — เสา คาน พื้นตรงตามแบบทุกชั้น พร้อมเข้าสู่งานก่อฉาบและสถาปัตยกรรม
Phase 04 · Architecture & Handover

งานสถาปัตย์และเก็บงานส่งมอบโครงสร้างเนี้ยบตั้งแต่งานดิบ งานผิวสำเร็จจึงเรียบร้อย

ภาพมุมสูงจากโดรน อาคาร 3 ชั้นช่วงงานฉาบและทาสี หลังคาเมทัลชีทติดตั้งเสร็จ
มุมสูงจากโดรน — หลังคาเมทัลชีทเสร็จครบ ทีมช่างเก็บงานฉาบ-สีภายนอกบนระเบียงชั้น 2 ตรวจความคืบหน้าด้วยโดรนทุกระยะ

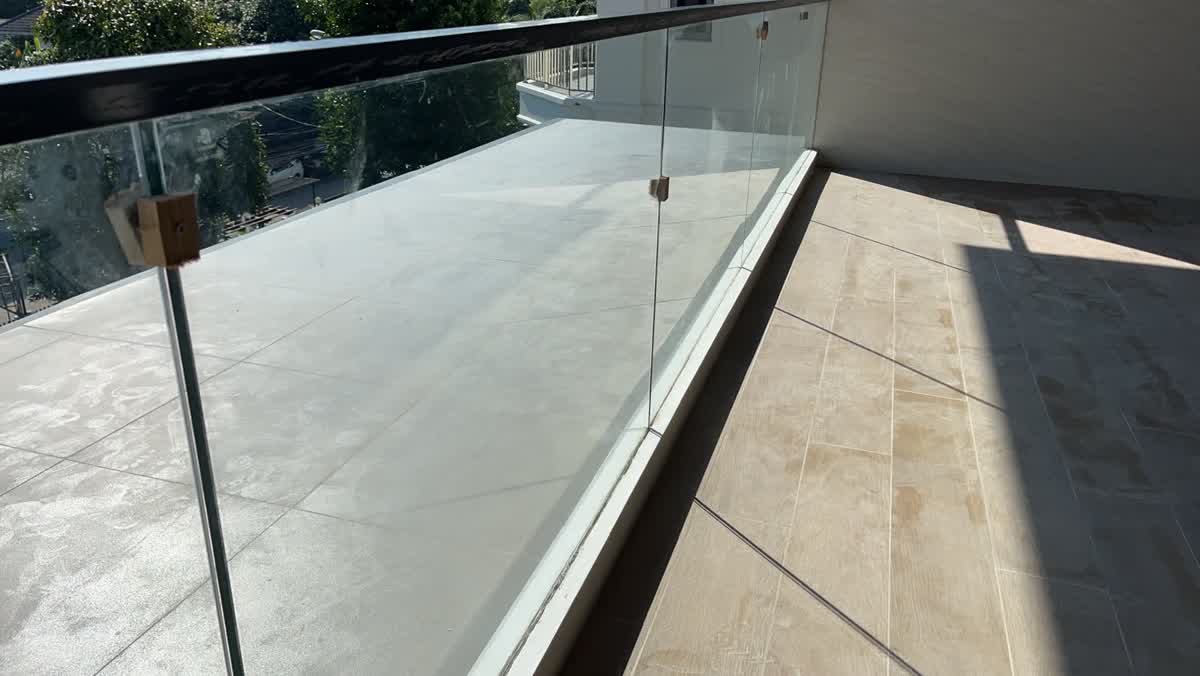

ระเบียงชั้นบนติดตั้งราวกันตกกระจกและปูกระเบื้องเสร็จเรียบร้อย
งานเก็บรายละเอียดช่วงท้ายโครงการ — ระเบียงราวกันตกกระจกและพื้นกระเบื้องลายไม้ติดตั้งเรียบร้อย
อาคารพักอาศัย 3 ชั้นช่วงเก็บงานสถาปัตยกรรม ทีมช่างก่อผนังรั้ว
ตัวอาคาร 3 ชั้นช่วงเก็บงานสถาปัตยกรรม — โครงสร้างหลักและหลังคาเสร็จครบ ทีมช่างเก็บงานผนังรั้วและภายนอก
ทีมช่างประจำโครงการถ่ายรูปหมู่หน้าโครงสร้างอาคารพร้อมป้าย APW
ทีมช่างประจำโครงการของอภิวัฒน์ บิวดิ้ง — ทีมเดียวกันตั้งแต่เสาเข็มจนส่งมอบ ทุกคนผ่านอบรมความปลอดภัยก่อนเข้างาน
Phase 05 · Quality Control

การตรวจสอบงานตรวจทุกระยะด้วยเครื่องมือวัดจริง — ฉาก ระดับน้ำ และอลูมิเนียมกล่อง

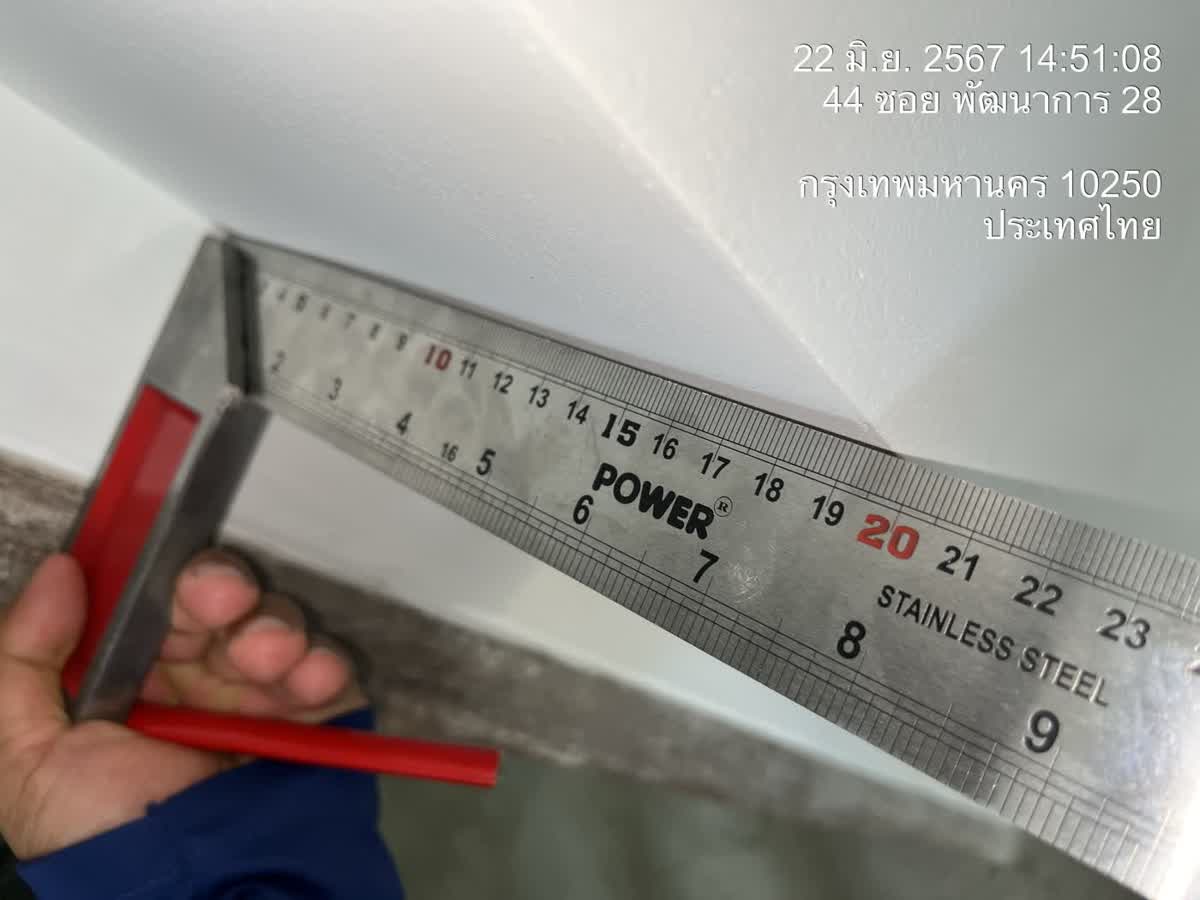

ใช้ฉากเหล็กสแตนเลสทาบตรวจมุมฉากของผนังฉาบ
ตรวจมุมผนังด้วยฉากเหล็ก — ทุกมุมห้องต้องได้ฉาก 90 องศา ตรวจก่อนส่งต่องานสีและบิวท์อิน

ใช้ฉากเหล็กตรวจมุมรอยต่อผนังกับฝ้าเพดาน
ตรวจแนวรอยต่อผนัง-เพดานทีละจุด — เก็บผิวจนแนบสนิทกับฉากวัดจึงถือว่าผ่าน

อลูมิเนียมกล่องยาวทาบแนวผนังชิดพื้นตรวจความเรียบ
ทาบอลูมิเนียมกล่องยาวตรวจความเรียบผนังแนวชนพื้น — ระยะโก่งตัวต้องไม่เกินเกณฑ์ที่วิศวกรกำหนด

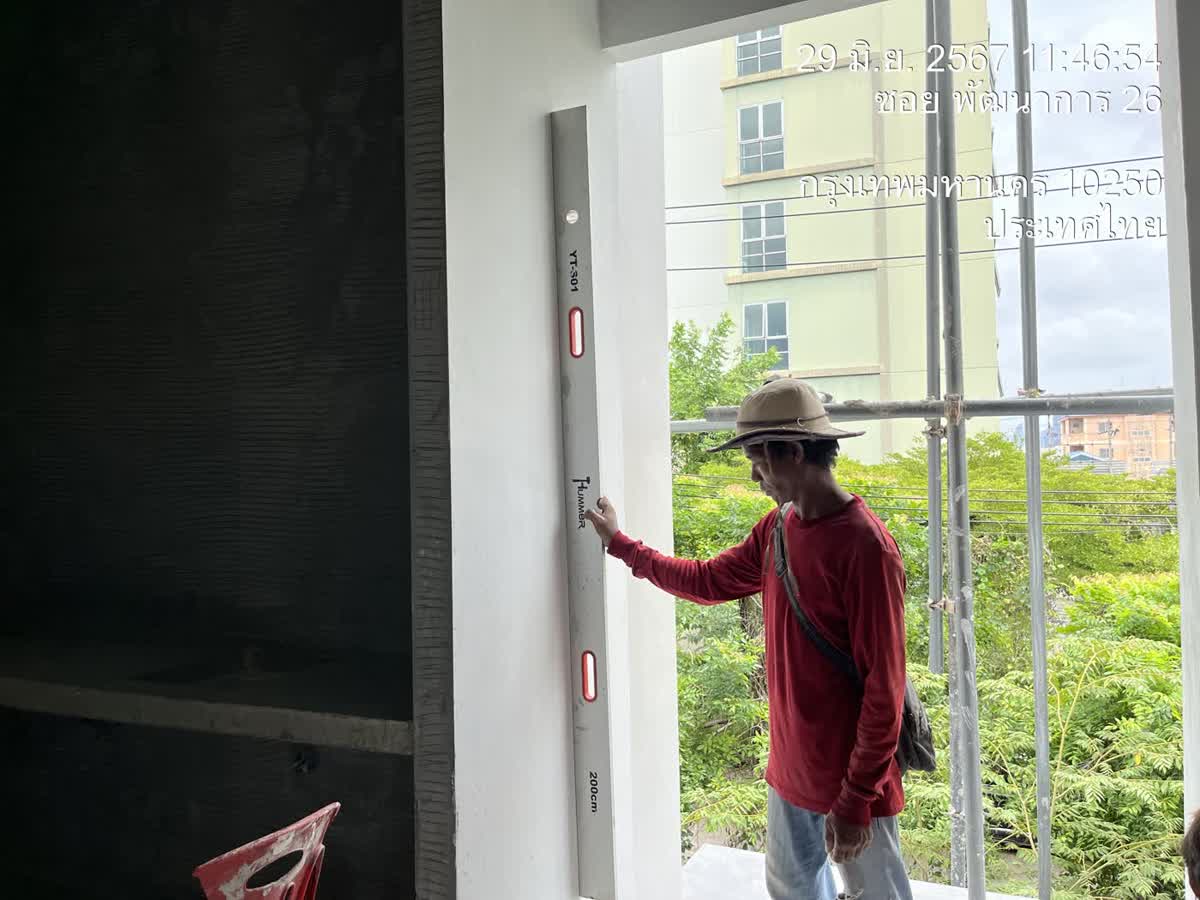

ช่างใช้ระดับน้ำยาว 200 ซม. ทาบตรวจดิ่งเสาช่องหน้าต่าง
ตรวจดิ่งเสาและวงกบด้วยระดับน้ำ 200 ซม. — เสาทุกต้น ช่องเปิดทุกช่อง ต้องดิ่งตรงก่อนติดตั้งประตูหน้าต่าง
ช่างทาบระดับน้ำตรวจความเรียบผนังฉาบในห้อง
ไล่ตรวจผนังฉาบทีละผืนทุกห้อง — จุดไหนไม่ผ่านทำเครื่องหมายให้ช่างเก็บแก้ทันที ตรวจซ้ำจนผ่าน

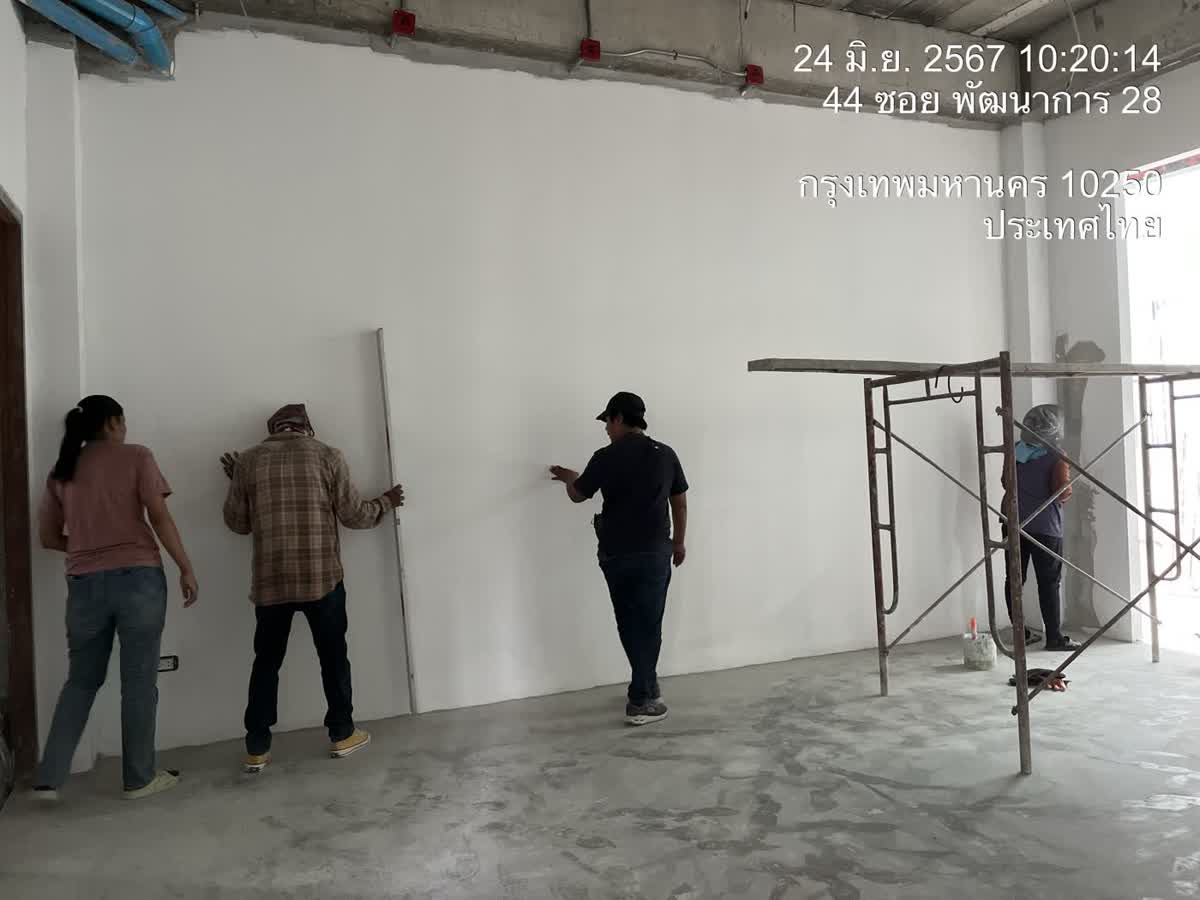

ทีมงานและผู้ตรวจเดินตรวจคุณภาพผนังร่วมกัน
เดินตรวจร่วมกับลูกค้าและผู้ตรวจสอบ — เปิดให้ตรวจทุกจุดอย่างโปร่งใส เก็บงานตามรายการจนครบก่อนขั้นตอนถัดไป

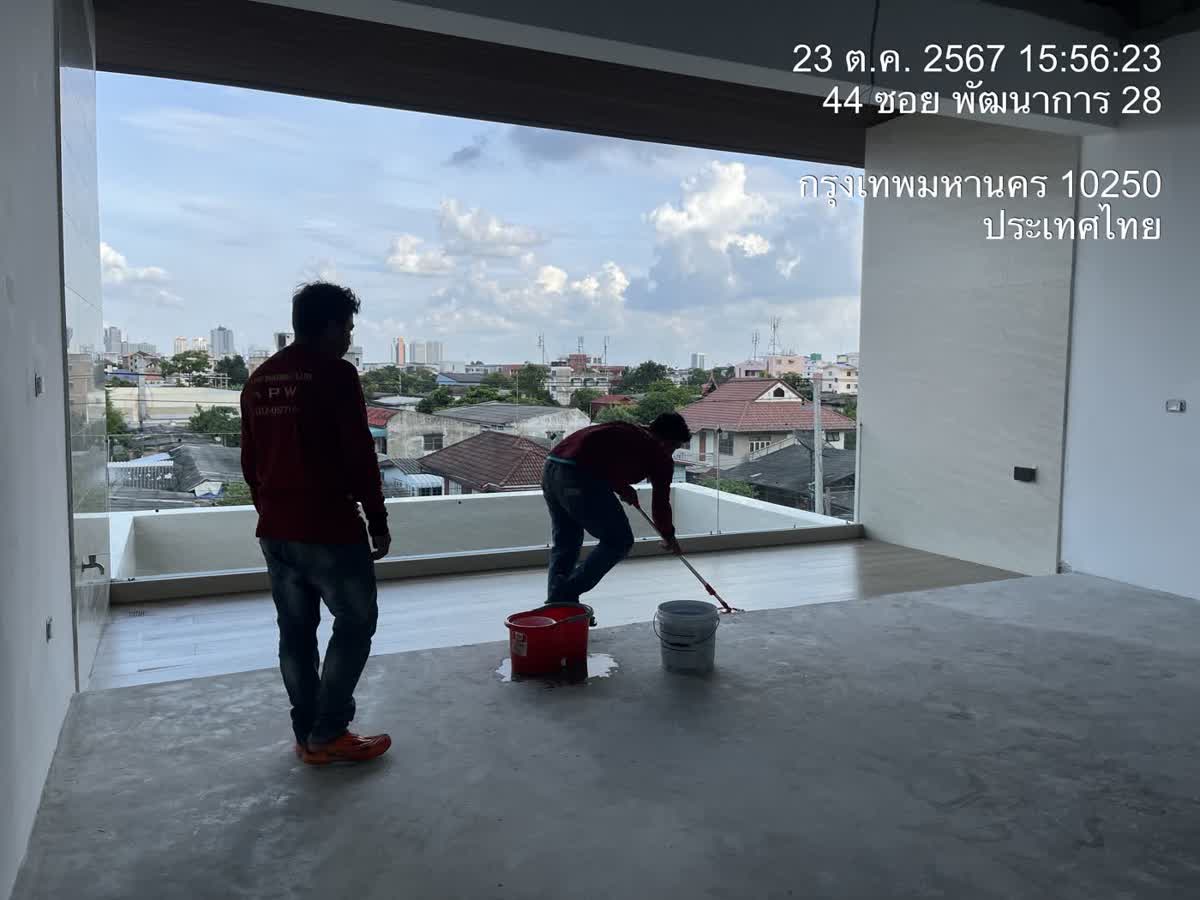

ทีมช่างทำความสะอาดพื้นระเบียงก่อนส่งมอบ
ทำความสะอาดพื้นที่หลังจบงานแต่ละส่วน — ส่งมอบหน้างานที่สะอาดเรียบร้อย พร้อมให้ลูกค้าเข้าตรวจได้เสมอ
Video

วิดีโอหน้างานจริงตั้งแต่เตรียมพื้นที่ก่อนเริ่มงาน จนถึงบินโดรนตรวจความคืบหน้า

เตรียมงานก่อนเริ่มก่อสร้าง

สัปดาห์แรกของโครงการ — เครนลงตู้สำนักงานชั่วคราว เดินสำรวจแนวเขตที่ดิน และบินโดรนเก็บสภาพพื้นที่เดิมทั้งแปลง ใช้เป็นข้อมูลวางผังเครื่องจักรและแผนงานทั้งโครงการ

บินสำรวจอาคารช่วงงานสถาปัตยกรรม

ไฮไลต์จากโดรน — หลังคาเมทัลชีทติดตั้งครบทั้งผืน ทีมช่างเก็บงานฉาบและสีภายนอกบนระเบียงชั้น 2 การบินตรวจมุมสูงช่วยให้เห็นคุณภาพงานหลังคาและแนวอาคารที่ตาเปล่ามองไม่ถึง

ขอบเขตงาน

  • งานโครงสร้าง คสล. ทั้งอาคาร — ฐานราก เสา คาน และพื้นทั้ง 3 ชั้นถึงดาดฟ้า
  • งานสถาปัตยกรรม ก่อฉาบผนัง งานหลังคา ฝ้าเพดาน และงานผิวสำเร็จ
  • งานระบบไฟฟ้า-สุขาภิบาลครบทั้งอาคาร พร้อมงานประตู-หน้าต่างอะลูมิเนียม
  • งานภายนอก รั้ว ที่จอดรถ และเก็บรายละเอียดส่งมอบพร้อมเข้าอยู่

จุดเด่นของโครงการ

อาคาร 3 ชั้นในซอยที่มีพื้นที่ทำงานจำกัด ต้องวางแผนงานโครงสร้างและลำดับการเข้าออกของรถโม่-เครื่องจักรอย่างรัดกุม ทีมวิศวกรของเราคุมงานตั้งแต่แบบจำลองโครงสร้าง 3 มิติ การบ่มคอนกรีต จนถึงเดินตรวจงานร่วมกับลูกค้าทีละห้อง ส่งมอบอาคารที่แข็งแรงและเรียบร้อยพร้อมเข้าอยู่

ปรึกษาสร้างอาคารของคุณ — ฟรี ← ดูผลงานทั้งหมด
Our Process

ขั้นตอนการทำงานของเรามาตรฐานเดียวกันทุกโครงการ

01

สำรวจหน้างานฟรี

ทีมงานเข้าดูพื้นที่จริง วัดขนาด เก็บข้อมูล ไม่มีค่าใช้จ่าย

02

เสนอแบบและราคา

สรุปขอบเขตงาน แบบ และใบเสนอราคาชัดเจนก่อนเริ่มงาน

03

ทำสัญญาโปร่งใส

กำหนดงวดงาน-งวดเงิน และระยะเวลาส่งมอบเป็นลายลักษณ์อักษร

04

ลงมือก่อสร้าง

ทีมช่างพร้อมวิศวกรคุมงาน รายงานความคืบหน้าสม่ำเสมอ

05

ตรวจรับงานร่วมกัน

เดินตรวจทุกจุดกับลูกค้า เก็บงานจนเรียบร้อย

06

ส่งมอบ + รับประกัน

ส่งมอบตรงเวลา พร้อมการรับประกันผลงาน
